3月29日,广东pp电子官方网站入口输变电装置有限公司韶关武深项目部传来喜报:“28日停电,将#105至#109段线路切断,退出运行后该段线路转暂时塔线路供电,29日暂时塔送电运行,220kV雄墨线暂时转供电线路乐成送电!”这标记着广东pp电子官方网站入口ERS电力线路应急抢修系统为韶关武深联络线电力迁改再立新功。
据相识,武深高速建设历程中,因220kV雄墨线#108(墨珠甲线#46)塔位于新建武深联络线路基中心,影响高速路土建正常施工,需要对220kV雄墨线#108(墨珠甲线#46)塔举行迁改位移。但该线路属于双回路铁塔运行,若是施工时使用古板的要领举行电力迁改,需两条线路同时停电,这将会造成南雄市约50%面积停电,同时还可能保存电网二级停电危害事务,意味着对外地的经济效益及电网稳固带来一定的攻击。
为了阻止这种情形的爆发,经由广东省南粤交通投资建设有限公司、监理单位、韶关供电局输电部及生技部、中铁十二局集团有限公司及广东pp电子官方网站入口输变电装置有限公司等多个单位相关认真人的多次专项钻研,因ERS电力线路应急抢修系统拥有轻盈、快捷、清静、可靠、节能环保,适合种种地形,能快速形成施工计划,不破损土质,切合情形掩护要求等突出优点,最终各单位一致决议接纳广东pp电子官方网站入口研发的ERS电力线路应急抢修系统将220kV雄墨线举行暂时转供电,为缩短停电时间、确保该工程能有序开展,按期、清静完成,实现了“专业快速、本钱低、效率高”的完善计划,既包管了电网清静稳固及民生经济,又包管了迁改线路的顺遂完成。

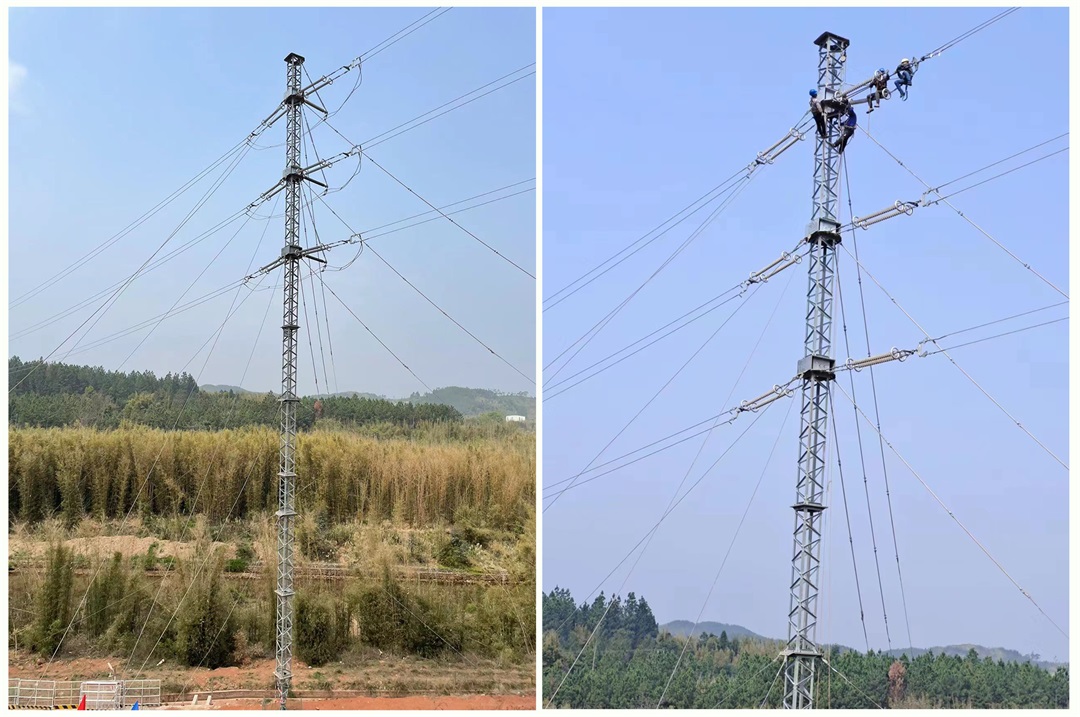

本次电力线路转供电项目共使用了7基ERS电力线路应急抢修系统专用塔转供电,线路长度约1.7公里。在前期准备事情,广东pp电子官方网站入口做好武深联络线TJ3条约段电力线路迁改工程220kV墨珠甲线(雄墨线)#46(#108)-#47(#107)段停电施工计划;在施工历程中做到明目的、有组织,现场跟踪、管控好;合理安排人力、机械装备,增强联系相同,在现场每个作业点设置24小时不中止的专人监护,包管施工清静、有条不紊的举行,确保质量的条件下起劲在妄想停电时间内提前完工,最终乐成完成送电,为电力系统的先行性、可靠性提供了有力的包管,再次获得外地供电部分的赞美和认可。此次工程的乐成实验,离不开业主单位、韶关供电局运行单位等相关部分的支持,还得益于广东pp电子官方网站入口ERS电力线路应急抢修系统在电力领域恒久的积累和手艺实力的强盛支持。
据广东pp电子官方网站入口武深项目部相关认真人先容,220kV雄墨线暂时转供电线路预计运行到4月上旬,广东pp电子官方网站入口ERS电力线路应急抢修系统将在原永世线路完成迁改恢复送电后圆满退出。未来,广东pp电子官方网站入口将继续发挥“清静、可靠、高效、优质”的事情作风,锐意立异,高昂图强,为相关业主单位提供越发优质、高效、可靠的电力服务,为推动我国经济生长、增进社会前进作出更大的孝顺。
2023-03-29 13:55:12 泉源: 广东pp电子官方网站入口输变电装置有限公司
3月29日,广东pp电子官方网站入口输变电装置有限公司韶关武深项目部传来喜报:“28日停电,将#105至#109段线路切断,退出运行后该段线路转暂时塔线路供电,29日暂时塔送电运行,220kV雄墨线暂时转供电线路乐成送电!”这标记着广东pp电子官方网站入口ERS电力线路应急抢修系统为韶关武深联络线电力迁改再立新功。
据相识,武深高速建设历程中,因220kV雄墨线#108(墨珠甲线#46)塔位于新建武深联络线路基中心,影响高速路土建正常施工,需要对220kV雄墨线#108(墨珠甲线#46)塔举行迁改位移。但该线路属于双回路铁塔运行,若是施工时使用古板的要领举行电力迁改,需两条线路同时停电,这将会造成南雄市约50%面积停电,同时还可能保存电网二级停电危害事务,意味着对外地的经济效益及电网稳固带来一定的攻击。
为了阻止这种情形的爆发,经由广东省南粤交通投资建设有限公司、监理单位、韶关供电局输电部及生技部、中铁十二局集团有限公司及广东pp电子官方网站入口输变电装置有限公司等多个单位相关认真人的多次专项钻研,因ERS电力线路应急抢修系统拥有轻盈、快捷、清静、可靠、节能环保,适合种种地形,能快速形成施工计划,不破损土质,切合情形掩护要求等突出优点,最终各单位一致决议接纳广东pp电子官方网站入口研发的ERS电力线路应急抢修系统将220kV雄墨线举行暂时转供电,为缩短停电时间、确保该工程能有序开展,按期、清静完成,实现了“专业快速、本钱低、效率高”的完善计划,既包管了电网清静稳固及民生经济,又包管了迁改线路的顺遂完成。
本次电力线路转供电项目共使用了7基ERS电力线路应急抢修系统专用塔转供电,线路长度约1.7公里。在前期准备事情,广东pp电子官方网站入口做好武深联络线TJ3条约段电力线路迁改工程220kV墨珠甲线(雄墨线)#46(#108)-#47(#107)段停电施工计划;在施工历程中做到明目的、有组织,现场跟踪、管控好;合理安排人力、机械装备,增强联系相同,在现场每个作业点设置24小时不中止的专人监护,包管施工清静、有条不紊的举行,确保质量的条件下起劲在妄想停电时间内提前完工,最终乐成完成送电,为电力系统的先行性、可靠性提供了有力的包管,再次获得外地供电部分的赞美和认可。此次工程的乐成实验,离不开业主单位、韶关供电局运行单位等相关部分的支持,还得益于广东pp电子官方网站入口ERS电力线路应急抢修系统在电力领域恒久的积累和手艺实力的强盛支持。
据广东pp电子官方网站入口武深项目部相关认真人先容,220kV雄墨线暂时转供电线路预计运行到4月上旬,广东pp电子官方网站入口ERS电力线路应急抢修系统将在原永世线路完成迁改恢复送电后圆满退出。未来,广东pp电子官方网站入口将继续发挥“清静、可靠、高效、优质”的事情作风,锐意立异,高昂图强,为相关业主单位提供越发优质、高效、可靠的电力服务,为推动我国经济生长、增进社会前进作出更大的孝顺。
